عقلية ثنائية الأبعاد في عالم ثلاثي الأبعاد: عندما تصبح الطلبات «البسيطة» مكلفة
الاحتكاك بين التفكير ثنائي الأبعاد والنمذجة البارامترية ثلاثية الأبعاد، ولماذا تؤدي التعديلات الصغيرة في المراحل المتأخرة من مشاريع BIM إلى آثار تنسيقية متسلسلة.
مشكلة مألوفة بواجهة جديدة
فرق الـ BIM لا تنهار لأن النموذج معقد.
بل تنهار لأن الحوار حول النموذج معقد.
هناك نوع محدد من الاحتكاك يظهر في المشاريع ذات سير العمل المختلط، والقيادة ذات الخلفية الثنائية الأبعاد، والعميل سريع الإيقاع: الجميع ينظر إلى نموذج ثلاثي الأبعاد، لكن يفكر بعقلية ثنائية الأبعاد. ومع ارتفاع الضغط، يُعامل النموذج وكأنه مخطط يمكن تدويره فقط.
عندها يبدأ المشروع بالدخول في دائرة حلول مؤقتة ومترابطة بشكل هش.
ماذا يقصد الناس عندما يقولون: «عدّلها فقط»
المخطط ثنائي الأبعاد هو تمثيل للتصميم.
أما نموذج الـ BIM فهو واقع التصميم المترابط والغني بالبيانات.
لذلك عندما يُطلب “تعديل بسيط”، فإن الوصف غالباً يعتمد على ما يبدو صغيراً بصرياً في AutoCAD، لكنه يكون كبيراً بنيوياً داخل نظام بارامتري. تتعطل علاقات الاستضافة. تنهار القيود. تفشل المسافات الصافية. تُعاد إصدار اللوحات. ويتراكم دين التنسيق.
من منظور صاحب الطلب، يبدو الأمر بسيطاً.
لكن تبعاته ليست كذلك.
الملاحظة الأولى: «ألا يمكنك حذف طبقة التشطيب فقط؟»
من أوضح الأمثلة كان حواراً مع رسام ثنائي الأبعاد:
“هل يمكنك إزالة طبقة التشطيب من نموذج الـ ID؟ سنُبقي على تشطيب اللياسة المعمارية.”
في بيئة ثنائية الأبعاد، هذا منطقي تماماً. احذف الهاتش، وأبقِ الجدار، وينتهي الأمر.
لكن في بيئة BIM، لم تكن طبقة التشطيب مجرد عنصر زخرفي، بل كانت عنصراً مستضيفاً.
عناصر النجارة كانت مرتبطة بها. العائلات كانت مستضافة على وجهها. المنطق البارامتري كان يعتمد عليها. إزالة هذه الطبقة لم تكن حذف سطح، بل تفكيك شبكة من العلاقات التي يعتمد عليها تنسيق عدة تخصصات.
النتيجة كانت متوقعة: ساعات من الشرح لمحاولة توضيح أن “حذف طبقة” لا يساوي “حذف عنصر نموذجي” عندما يكون هذا العنصر مرجعاً لبقية النظام.
لم يكن الأمر مجرد سوء تواصل.
بل كان فجوة مفاهيمية بين التمثيل والاعتماد البارامتري.
الملاحظة الثانية: التغييرات المتأخرة التي ليست «تغييرات» فعلياً
في مشاريع الأبراج السريعة، يظهر هذا الانفصال بوضوح.
في مرحلة DD أو CD، قد يطلب العميل ما يبدو كتعديل بسيط: خفض سقف، تحريك جدار، تعديل توزيع. التغيير يبدو محدوداً من منظور واجهة العرض.
لكن الأبراج لا تعمل بهذه البساطة.
تعديل السقف ليس تعديل سقف فقط، بل سلسلة تفاعلات:
- إعادة مسارات الدكتات والكابلات
- إعادة حساب الميول
- إعادة التحقق من الوصول والصيانة
- إعادة محاذاة الفتحات
- إعادة إصدار اللوحات والوسوم
في تلك المرحلة، لا تقوم بـ “تعديل”.
بل تقوم بـ إعادة تنسيق.
في النمذجة البارامترية، العناصر ليست خطوطاً منفصلة، بل كائنات مترابطة بالبيانات. تحريك جدار في مرحلة متأخرة لا يغير الهندسة فقط، بل يؤثر على جداول المساحات، واستضافة وحدات MEP، والواجهات الإنشائية.
وهنا يدخل المشروع في حلقة ضغط: الفريق مطالب بالسرعة، بينما النموذج يفرض الدقة. والدقة تحتاج وقتاً عندما تكون الأنظمة مترابطة.
الملاحظة الثالثة: أين يساعد Revizto وأين يضلل بهدوء
Revizto أداة فعالة فعلاً. فهي تجمع أصحاب المصلحة في مساحة مراجعة مشتركة، وتدمج بين العرض ثنائي وثلاثي الأبعاد، وتربط النقاشات بمواقع حقيقية داخل المشروع. وعند استخدامها بشكل صحيح، تقلل عدم اليقين وتقصّر دورات التنسيق.
لكنها تخلق وهماً خفياً:
“إذا كنت أراه، فأنا أفهمه.”
وهذا ليس صحيحاً دائماً.
سهولة الحركة داخل Revizto تحسن الواجهة، لكنها لا تشرح تلقائياً منطق الاستضافة، أو قيود المسافات، أو التأثيرات اللاحقة. بعض الفرق تقع فيما أسميه فخ Revizto: الأداة تجعل التنسيق يبدو سهلاً، فيُظن أن الجهد سهل أيضاً.
وتبقى العبارة المتكررة:
“الأمر رقمي. يجب أن يكون سريعاً.”
لماذا تؤلم التغييرات المتأخرة

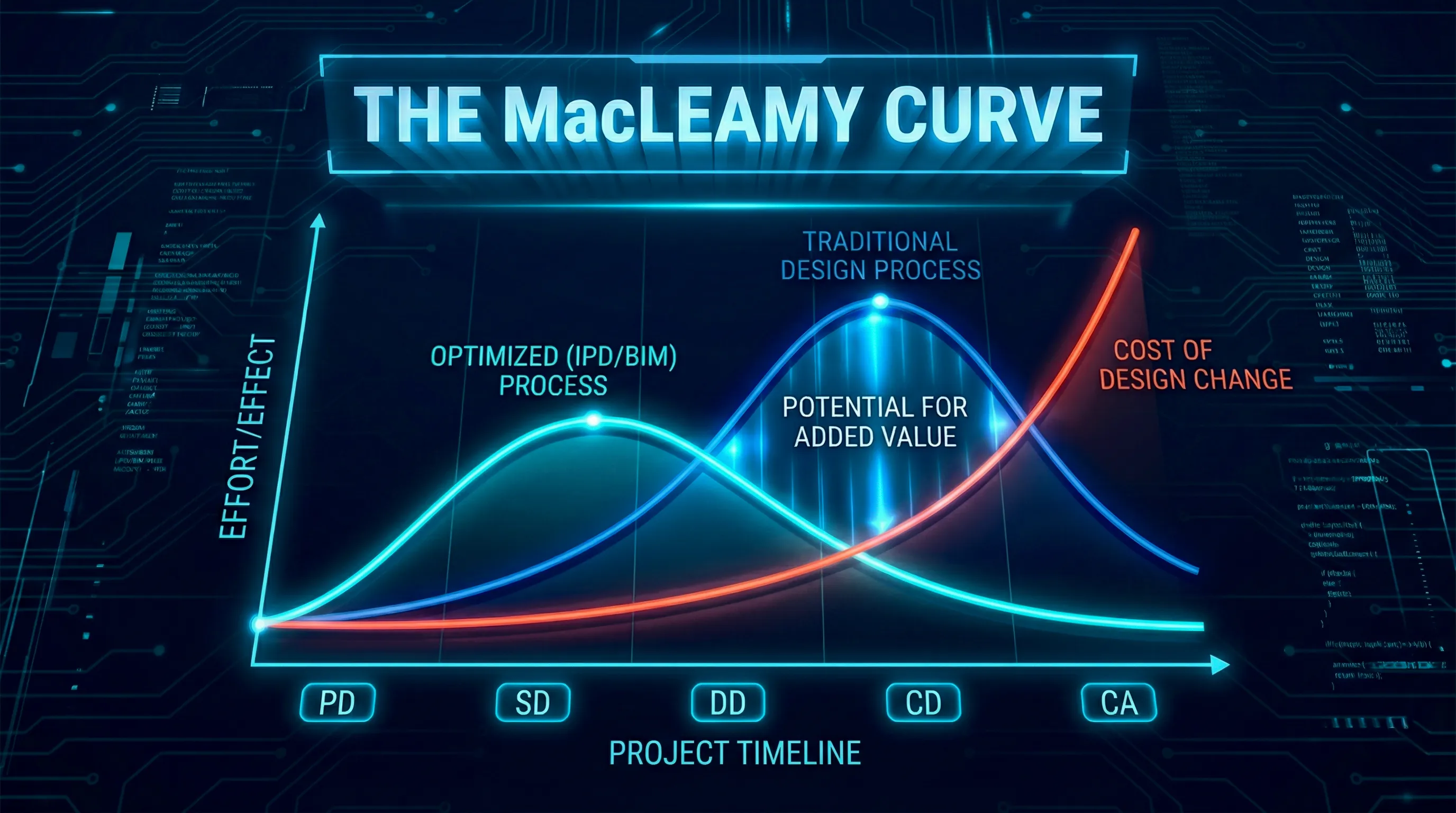

هناك سبب وراء نقل الجهد إلى المراحل المبكرة من المشروع، كما يوضحه منحنى MacLeamy: كلما تأخر التعديل في دورة حياة المشروع، ارتفعت كلفته وتأثيره، لأن المزيد من العمل أصبح مرتبطاً بما يتم تعديله.
بعبارة مباشرة:
التغيير المتأخر ليس مهمة فقط.
بل مهمة مضافاً إليها إصلاح كل ما تأثر بها.
الحل المقترح: ردم فجوة التنسيق عبر الشفافية الجذرية
الحل ليس مطالبة الجميع “بتعلم BIM”.
هذا غير واقعي.
الحل هو فرض مستوى من الشفافية يجعل أثر القرار واضحاً قبل اعتماده.
المعايير الدولية مثل ISO 19650 توفر إطاراً لإدارة المعلومات. وخطة تنفيذ BIM ليست ورقاً إضافياً، بل بوليصة تأمين تحمي المشروع من افتراضات غير موثقة.
ويُكمل ذلك إطار LOD واضح يحدد ما يمثله كل عنصر نمذجي، وما يمكن الاعتماد عليه في كل مرحلة.
بطاقة أثر التغيير (بوابة 10 دقائق توفر أسابيع)
بعد منتصف مرحلة DD، لا ينبغي أن تصل التغييرات المؤثرة على الجدران أو الأسقف أو الشفتات أو المسارات الرئيسية كرسائل عابرة.
بل يجب أن تُطرح كقرارات.
بطاقة أثر التغيير (نموذج)
المعلومات الأساسية
- رقم البطاقة والتاريخ: _________ | _________
- مقدم الطلب: __________________
- مرحلة المشروع: [ ] SD | [ ] DD | [ ] CD | [ ] IFC
- حالة البيانات: [ ] مبنية على LOD 300+ مؤكدة
وصف الانحراف
- ما الذي سيتغير: ______________________________
- المبرر: ______________________________________
تقييم الأثر (حدد الأنظمة المتأثرة)
- منطق الاستضافة والاعتماديات
- المسافات والصيانة
- إعادة مسارات وميول
- الشفتات والاختراقات الإنشائية
- تنسيق الفراغات فوق الأسقف
- إعادة إصدار اللوحات والوسوم
تقدير التأثير المتسلسل (أهم 3 آثار)
- تقدير ساعات إعادة التنسيق: __________
تصنيف القرار
- خطر التأخير: [ ] A | [ ] B | [ ] C | [ ] D
- القرار: [ ] اعتماد | [ ] تأجيل | [ ] رفض | [ ] بديل
- الجهة المعتمدة: __________________
السؤال الحقيقي لمدير الـ BIM ليس كيفية إدخال نموذج جديد.
بل كيفية إدخال توقف قصير بين التعليمات غير الرسمية وتعديل النموذج المنسق.
الخاتمة
هذه ليست دعوة لتحويل كل أصحاب المصلحة إلى نمذجين.
بل دعوة لإنهاء عادة التعامل مع النماذج البارامترية وكأنها مخططات ذات رسومات أجمل.
عندما تغيب الحوكمة، يصبح النموذج ساحة تفاوض.
وعندما تحضر الحوكمة، يصبح النموذج أداة تنسيق تحمي الوقت والكلفة ونية التصميم.
